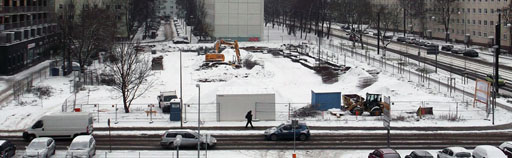

Tagebuch eines Lidl-Bau´s - Salbker Str. 2Leipziger Straße Ecke Brennecke-Straße Ecke Salbker Straße Ecke Leipziger Chaussee genau vor meinem Balkon - die 10-Geschosser wurden 1976 und der 16er 1971 gebaut |
|||
ca. 1971 / 1972 /1973 hier an dieser Stelle : Zitate und Bilder aus der Broschüre "Magdeburg in unseren Tagen" (dankend bereitgestellt von M. Kühne) |
|||
Bau der Gaststätte Pegasus : |
Unsere Blöcke im Hintergrund : |

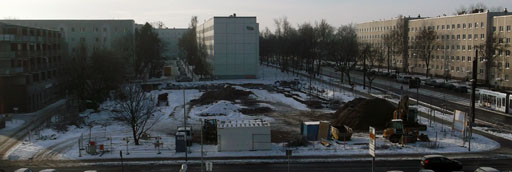

Kaufhalle dahinter, heute Penny, davor Plus : |

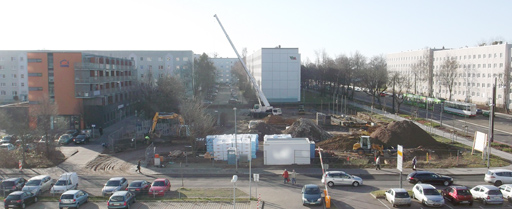

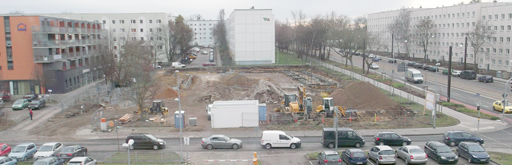

Bau des 16Geschossers : |

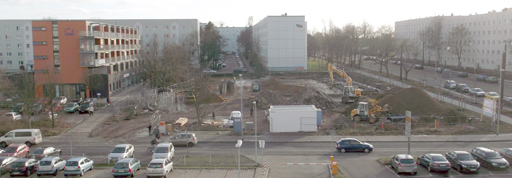

Teil einer Postkarte 1978 zeigt das Hochhaus : (dankend bereitgestellt von M. Kühne) |
|||

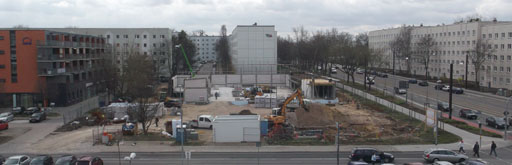

1985 die Gaststätte Pegasus: Zitate und Bilder aus der Broschüre "5 Jahre in der Elbestadt - eine Bilanz zwischen dem X. und XI. Parteitag der SED" (dankend bereitgestellt von M. Kühne) |
|||

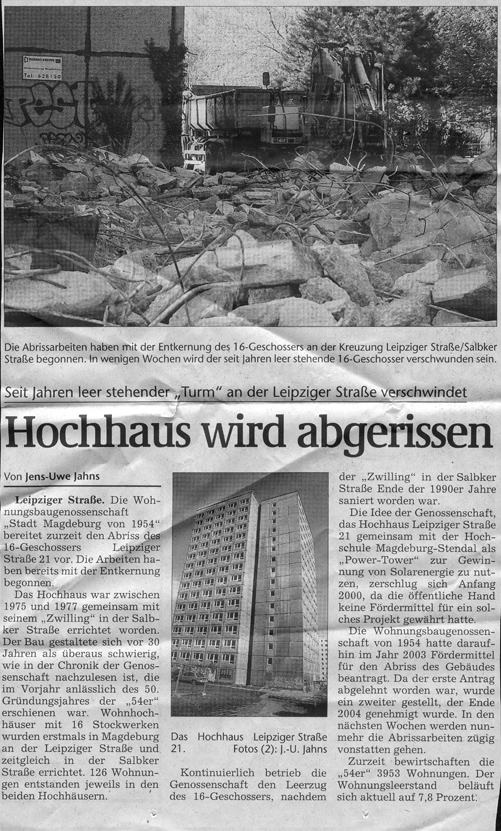

2004 / 2005 : Bilder vom 16Geschosser (Leipziger 21) vor seinem Abriß (dankend bereitgestellt von W. Mechler) |
||
Volksstimme : 2005 | ||
16Geschosser bei Facebook : https://www.facebook.com/photo.php?fbid=772068276203785&set=oa.799877323411549&type=1&theater |
||

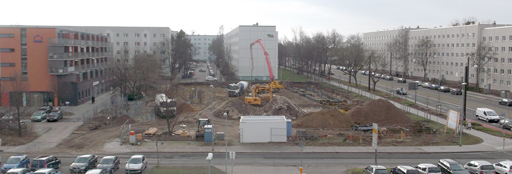

Okt.2009 : |
||

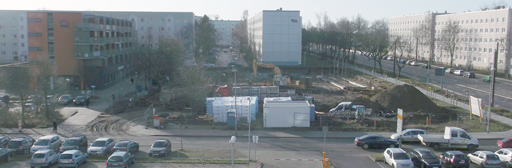

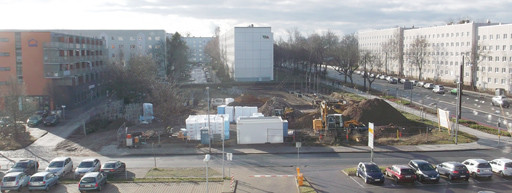

Winter 2009/2010: |
||
Okt. 2010: |
Nutzung der freien Wiese als Hubschrauberlandeplatz
für "Christover" vom Olvenstedter Klinikum, wenn der Landeplatz des Uniklinikum´s besetzt ist |
|

17.10.2012 Volksstimme : |
||
5.1_2013 Volksstimme : |
||

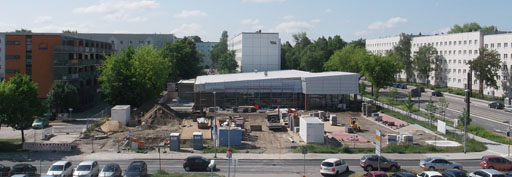

Im Nov. 2011 wurde vor meinem Balkon Salbker Straße

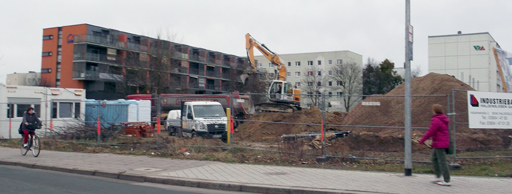

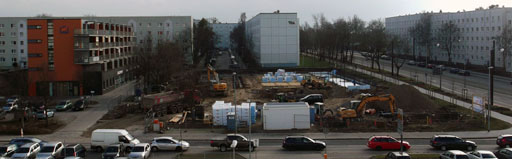

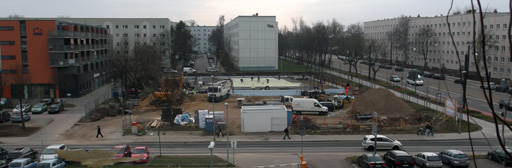

Ecke Leipziger Straße mit dem Bau eines Lidl begonnen - ich saß so
zu sagen in der ersten Reihe zum Fotografieren. Ich habe versucht die Bilder so untereinander zu legen, daß man den Baufortschritt nachvollziehen kann. |
||

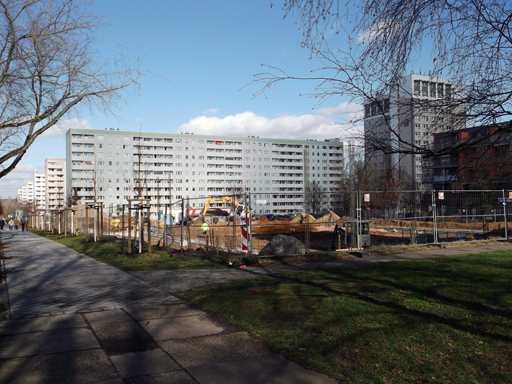

So schön spiegelt sich die Sonne in den Fenstern der 16 Geschosser |
Zuerst wurde eine schmale Furche für die Entwässerungsrohre
gebaggert und |
||||

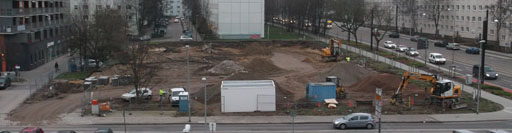

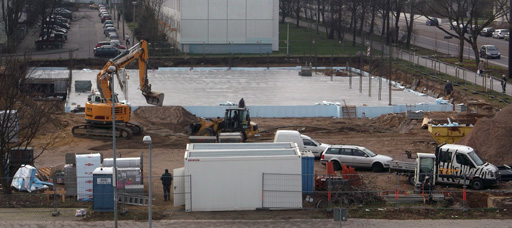

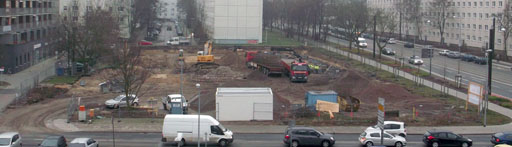

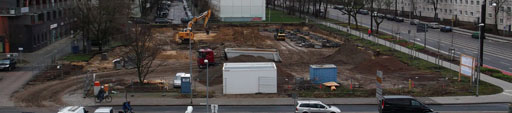

Tja ab 15.12.2011 ruhte dann die wieder zugeschüttete zerfahrene Fläche. | ||||

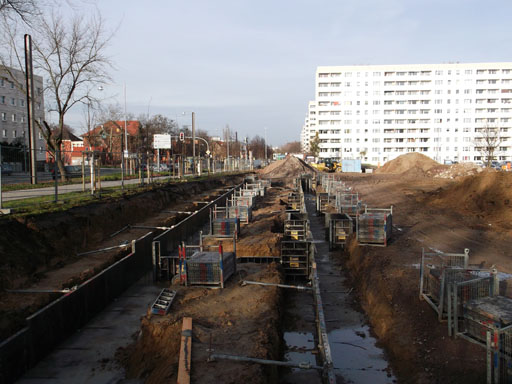

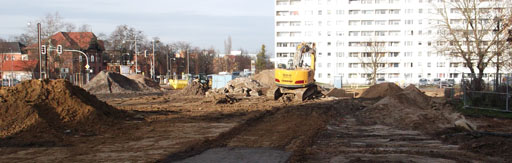

Am 16.1.2012 wurden erst einmal
angefangen, im Rahmen der MVB-Baumaßnahme zur Verlängerung der Gleise bis zum Bördepark, die letzten Bäume entlang der Leipziger Chaussee zu fällen - schade ! Die Straßenkreuzung Salbker/Brennecke/Leipziger wurde teilweise gesperrt - sehr zum Verdruß der Autofahrer, die immer davor wendeten. |
||||
Mehr zur MVB-Baustelle hier : http://www.sabinewenig.de/magdeburg/mvb-baustelle.html Solange der Lidl-Bau noch nicht startet, landet weiterhin der Hubschrauber auf der nun verschneiten und wieder grünenden Wiese |
||||
13.5.2012 General-Anzeiger : |
||||
ab Ende März kann der Hubschrauber
leider nicht mehr hier landen, weil die MVB-Baustelle diese Freifläche
als Lagerstelle für Erde/Schotter bis hin zu Kantensteine und Gehwegplatten
usw. gebraucht. |
||||
... und nach der MVB-Baustelle kann nun im Schnee wieder der Hubschrauber hier landen : | ||||

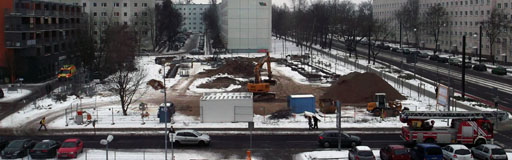

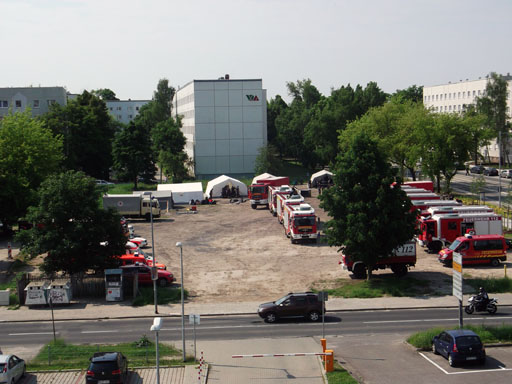

9.5.2013 - wurde der freie Platz als Sammelplatz für die Feuerwehren des Umkreises zur Hilfe beim Hochwasser genutzt. Nacht´s war plötzlich Einsatz. | ||||
zwischenzeitlich wurden seitwärts entlang des Platzes Bäume gepflanzt und die Grünanlagen entlang der Leipziger Ch. bepflanzt und der Platz wurde auch als Lagerplatz für Gehwegsteine genutzt | ||||
... das Jahr über tat sich auf der Freifläche nicht viel : mal Abstellfläche für MVB, mal frei
|
||||
21.11.2013 : nachdem der Abstellplatz für Flaschen- und Papier-Container und Kleidersammlung schon beräumt wurde, sind jetzt die Vermesser am Zug | ||||

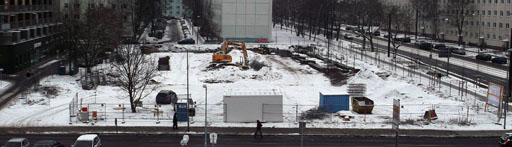

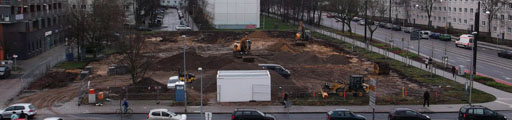

11.12.2013 : gestern schon wurde der Bauzaun aufgebaut um die freie Fläche und heute kam der Bagger zum Einsatz - erst wurde der Containerplatz und die Essigbäume daneben abgerissen und verfüllt mit Steinen, dann war der Bagger auf der Freifläche selber aktiv | ||||

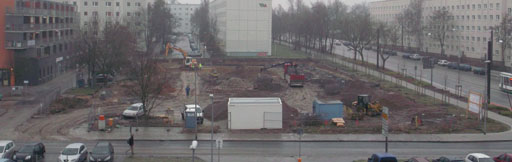

in Andenken an die schönen Essigbäume : | ||||

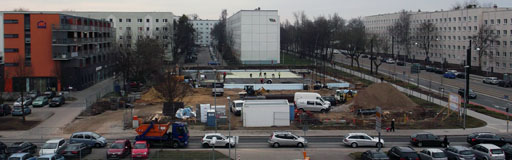

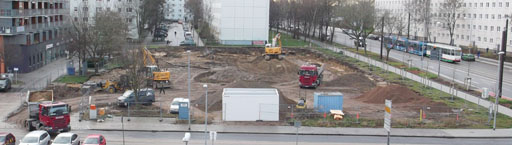

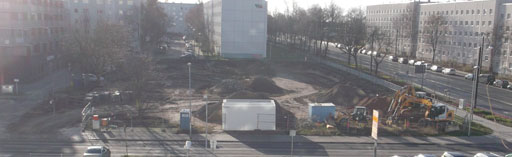

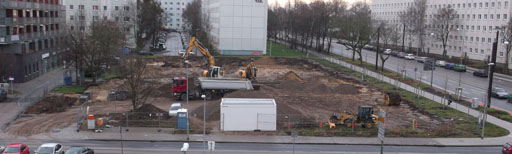

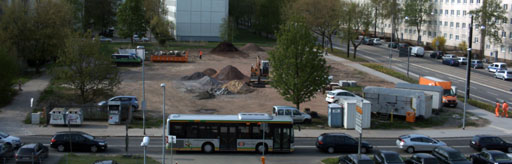

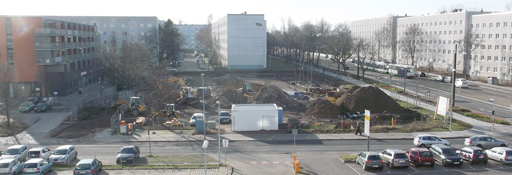

12.12.2013 - der Bagger beräumt jetzt die Mitte der Freifläche - die Sicht ist durch den Nebel nur gering | ||||

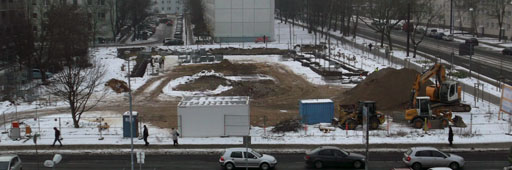

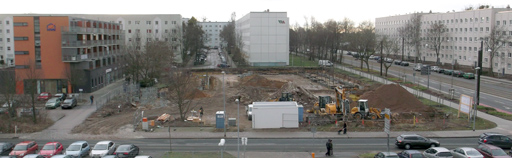

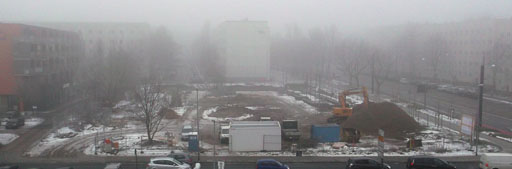

13.12.2013 - Freitag, der 13. - Sicht durch Nebel mäßig, auch wenn die Sonne es versucht durchzukommen - links gut zu erkennen : die am 11.12.2013 weggerissenen Essigbäume und Containerstellplätze dienen jetzt als Einfahrt für die Baufahrzeuge bzw. LKW´s. Der Bagger ist heute auf dem hinteren Teil der Freifläche aktiv. Rechts vorne viele Auto´s - Baubesprechung ???? | ||||
abends (Sonne rechts im Westen) klärte der Nebel auf |
schon früh um 7 Uhr noch im dunkeln beginnt der Bagger mit Flutlicht und auch Arbeitsende ist im Dunkeln ! |
|||

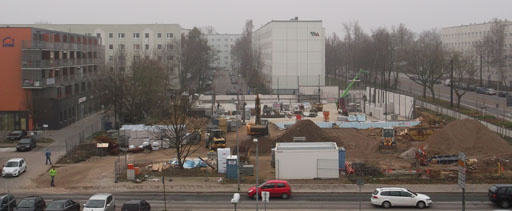

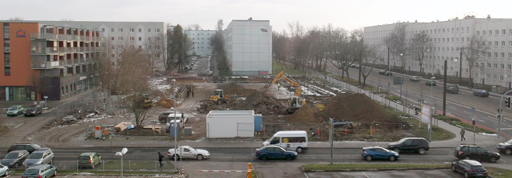

14./15.12.2013 - Wochenende - es ruht die Arbeit - der Bagger wurde vorne rechts "geparkt" - hinten sieht man eine mit Kies aufgefüllte "Grube" (vom ehem. Pavillion ?) | ||||

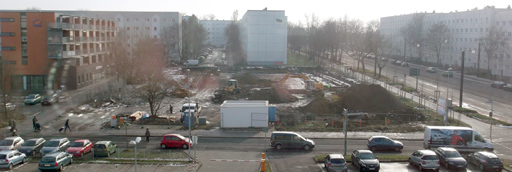

16.12.2013 - die restlichen Bäume an der Einfahrt müssen weichen - schade ! | ||||
17.12.2013 - Die LKW´s wechseln sich jetzt schon ständig ab - ein ständiges Kommen und Wegfahren. | ||||
18.12.2013 | ||||
19.12.2013 - Reger LKW-Wechsel | ||||
Die Ausfahrt wird erweitert - noch mehr Bäume müssen weichen ! |
||||
20.12.2013 - viele PKW - Baustellenberatung ??? | ||||
- mal baggern sie vorne und mal hinten, mal rechts und mal links - überall Kiesbett drunter - wird geharkt (grins) - zum Schluß ca. 1,5 m Gefälle von Salbker Str. bis ehem. Blumenpavillion |
||||
ganz links muß der gepflasterte Weg mit den 3 Stufen und wieder Bäume weichen |
||||

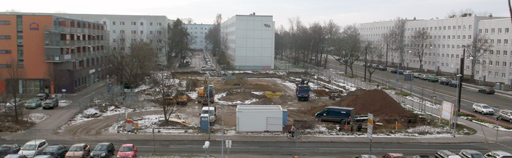

21.12.2013 - Wochenende - Bauruhe - Baustillstand bis über Weihnachten und Silvester ins neue Jahr hinein | ||||

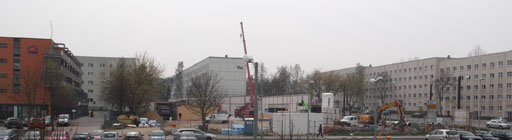

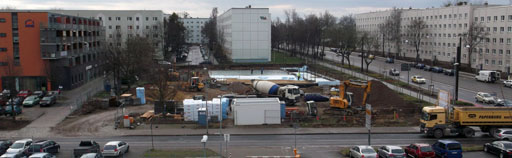

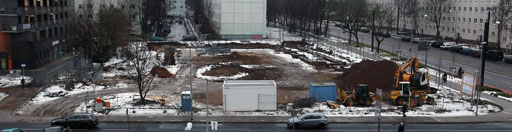

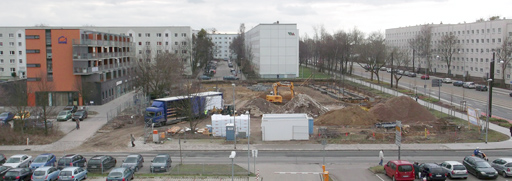

7.1.2014 - jetzt geht es richtig zur Sache - Baucontainer aufgebaut und mehrere Bagger jetzt im Einsatz | ||||
8.1.2014 - | ||||
9.1.2014 - | ||||
10.1.2014 | ||||
11.1.2014 - und auch am Samstag wird hier gearbeitet - einfach das noch schöne Wetter ausnutzen | ||||
12.1.2014 - aber am Sonntag war Arbeitspause - trotz Sonnenschein | ||||

13.1.2014 - Aufbau einer Kreissäge (vorne links) für das Zusägen der Holzbalken der zukünftigen Einschalung (hinten rechts) - dort wird ausgemessen und genau ausgebaggert | ||||
links : rechts : |
||||
links :
unten : |
||||

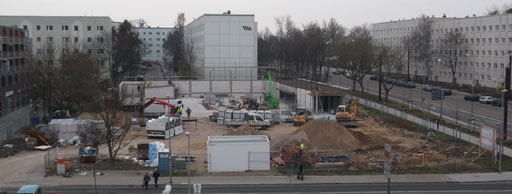

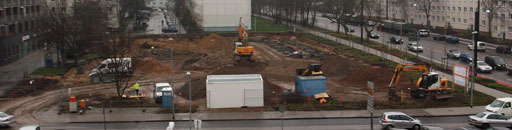

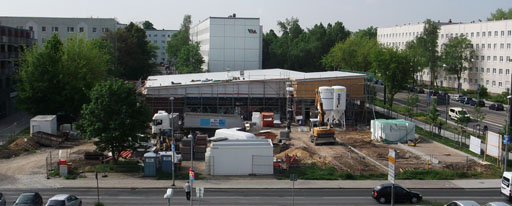

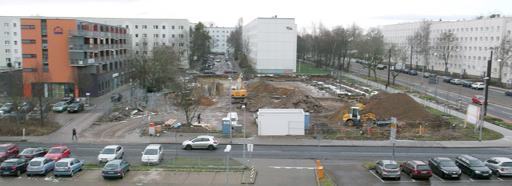

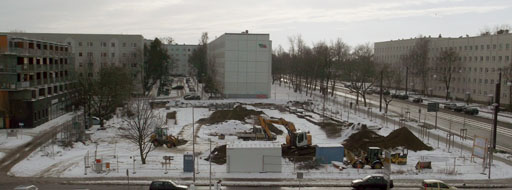

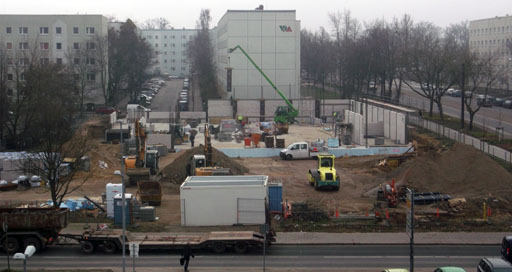

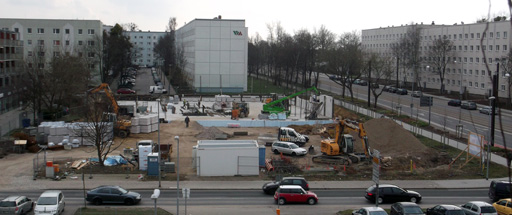

14.1.2014 - die Ausschalung wird in die Erde gesetzt und mit Beton ausgefüllt | ||||
15.1.2014 | ||||
hier in größer : Kreissäge u. Rohre/Kabel zerlegen : | ||||
Das Lidl-Schild steht inzwischen | ||||
16.1.2014 - | ||||
Kabel / Röhre zerlegen | ||||
17.1.2014 | ||||
was ist da wohl mit weis-rotem Band abgesperrt ? |
||||
18.1.2014 - Samstag - Baustelle leer - muß ich mir die Baustelle doch mal genauer anschaun - Lidlneueröffnung laut Schild im Juni | ||||
19.1.2014 - auch zum Sonntag Ruhe auf der Baustelle | ||||
- | ||||
20.1.2014 | ||||
21.1.2014 | ||||
22.1.2014 | ||||

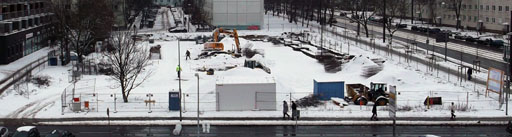

... und fing es an zu schneien ! | ||||
23.1.2014 - mehr Schnee und somit kam die Arbeit fast zum erliegen | ||||
24.1.2014 | ||||
25.1.2014 | ||||
26.1.2014 | ||||
27.1.2014 | ||||
27.1.2014 - etwas später : es bewegt sich wieder was | ||||
28.1.2014 | ||||
29.1.2014 | ||||
30.1.2014 | ||||
31.1.2014 | ||||
31.1.2014 - später | ||||

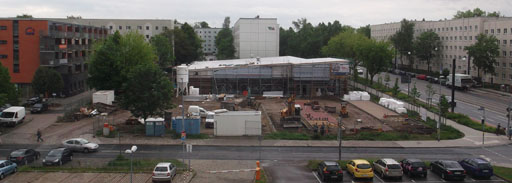

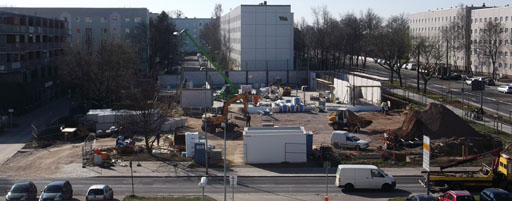

1.2.2014 - Samstag - Baupause - Zeit zur näheren Besichtigung - sind schon lange senkrechte Pfeiler in den Ausschalungesgittern | ||||
2.2.2014 - Sonntag | ||||
3.2.2014 - früh erst mal Nebel - arbeiten erst nach der Auflockerung des Nebels | ||||

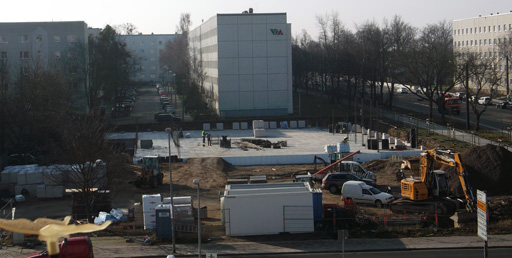

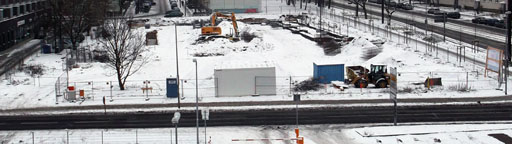

4.2.2014 - noch etwas Schnee | ||||
5.2.2014 - nun Regen und Matsch | ||||
6.2.2014 - früh Frost | ||||
6.2.2014 - später Matsch | ||||
6.2.2014 - noch später : Sonne pur | ||||
6.2.2014 - wieder später - Sonne geht rechts unter, spiegelt sich links im Block | ||||

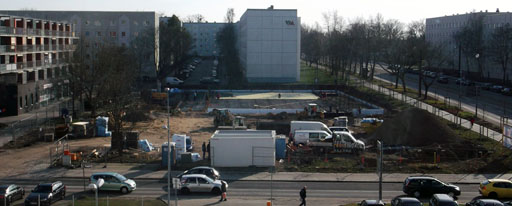

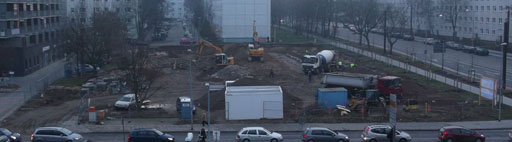

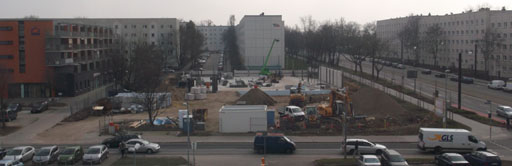

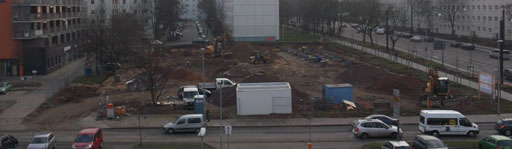

7.2.2014 - immer das gleiche Bild : Erdbewegungen - ausbaggern mittig für neue Ausschalungen und u-förmig wächst hinten die Umrandung (Drahtgeflecht in Zement in Ausschalung mit senkrechten Stahlträgern drin) |
||||
7.2.2014 - später mache ich wieder einen Rundgang mit näheren Aufnahmen | ||||
7.2.2014 : kurz vor Feierabend | ||||
Klowagen leert Dixiklo |
||||
8./9.2.2014 - Samstag/Sonntag - Arbeitsruhe | ||||

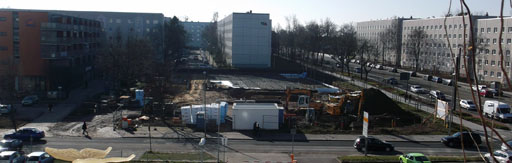

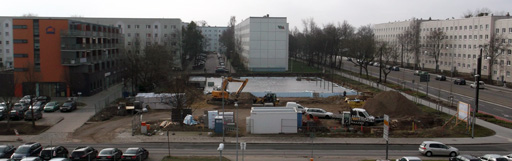

10.2.2014 - früh - Sonne noch links - Arbeit geht wieder los auf der Baustelle | ||||
10.2.2014 - später - Walzen auch im Einsatz - riesige Erd-Steinberge - wohl noch von den nur zugeschütteten Neubaukellern von früher hier | ||||

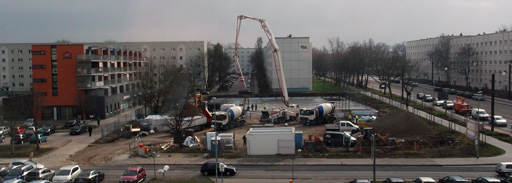

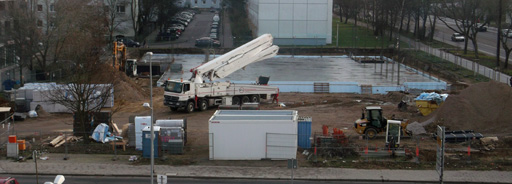

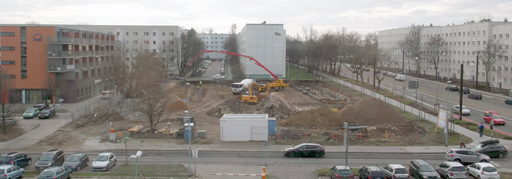

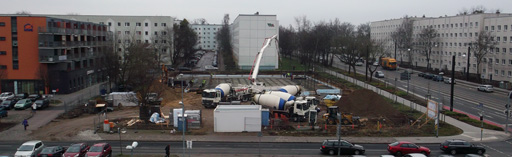

11.2.2014 : Riesige rote Ausleger zum Zement verfüllen vom Zementauto aus in die Fugen der Ausschalungen des Stahlgerüstes | ||||
12.2.2014 - riesige weiße und blaue Pakete mit Dämmmaterial werden entladen, gestapelt und verteilt --- vorne links in der Baustelle noch aufgebuddelte Kabel und Rohre - beim Rundgang gut zu erkennen : die Stahlgerüste | ||||
13.2.2014 - der nächste Morgen - sieht man an der Sonne links - noch mehr Dämmungspakete | ||||
13.2.2014 - etwas später | ||||
13.2.2014 - später Nachmittag - schön an der Sonne rechts zu sehen - großer Ausleger am LKW-Kran | ||||
14.2.2014 - Sonne wieder von links, also morgens - weiter mit langem LKW-Kran-Ausleger | ||||
14.2.2014 - nachmittags - Rundgang mit Hund um Baustelle zum Nähere-Bilder-knippsen | ||||

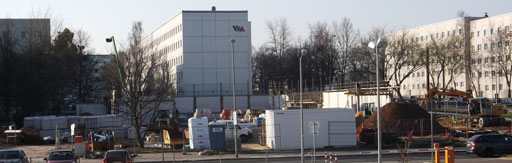

15.2.2014 - Samstag - Sonne links, also morgens - man nutzt das gute Wetter auf der Baustelle noch aus | ||||
15.2.2014 - Hunderundgang um Baustelle am Samstag nachmittag (Sonne im Westen) - |
||||

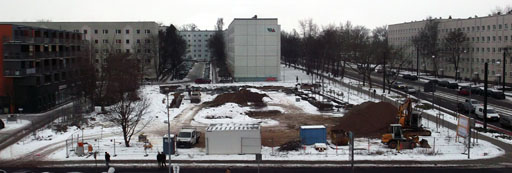

16.2.2014 : Sonntag - die Arbeit ruht | ||||
17.2.2014 : früh | ||||
17.2.2014 : mittags | ||||
Penny hatte von Di bis Di zu - hat Regale quer gestellt (umgeräumt) - hat Mo neues Schild bekommen an der Parkplatzeinfahrt |
||||
18.2.2014 : Hunderunde um Baustelle | ||||

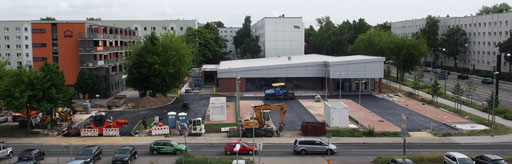

19.2.2014 : Die Bodenplatte wächst von hinten rechts nach vorne links - unten Kies, festgewalzt, darauf Stahlgeflecht, darauf die Dämmplatten waagerecht und alles mit Beton verfüllt | ||||
19.2.2014 - etwas später : | ||||
20.2.2014 : | ||||
20.2.2014 - Hunderunde : | ||||
21.2.2014 : morgens Sonne | ||||

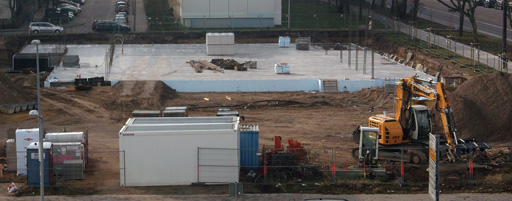

22.2.2014 : Fläche schon ziemlich breit mit Dämmplatten ausgelegt | ||||
22.2.2014 - später : Hunderunde | ||||
23.2.2014 - Sonntag - Arbeit ruht : | ||||
24.2.2014 : | ||||
24.2.2014 - später : Fläche links (Büro) nun auch neben der Lager/Verkaufsfläche (rechts) mit Dämmplatten und darunter Metallgitter und gewalzter Kies fast vollständig hinten | ||||
25.2.2014 : | ||||
26.2.2014 : | ||||

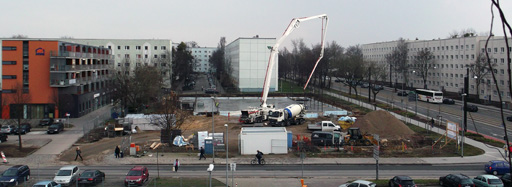

27.2.2014 : die Betonmischer lösen sich ständig ab - Zement wird über langen Arm vom LKW-Ausleger überall verteilt | ||||
fertig ! | ||||
27.2.2014 : Hundegang um die Baustelle - der frisch gegossene Zement glänz beim Aushärten wie eine große Eisfläche | ||||

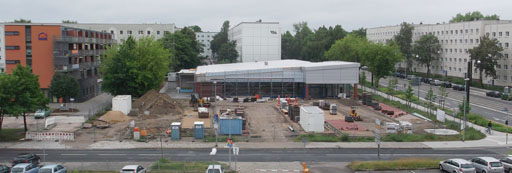

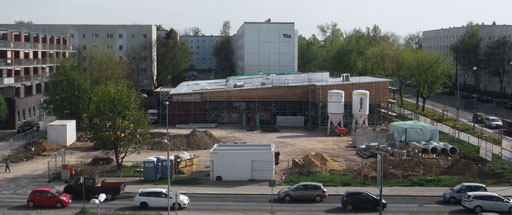

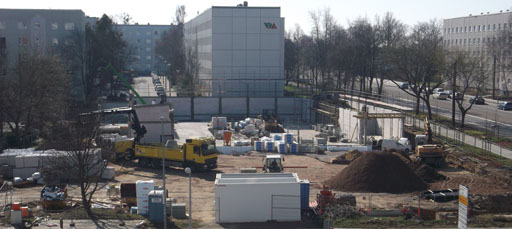

28.2.2014 : eine Rampe als Auffahrt auf die Betonfläche (Grundplatte) wird aus Erde zusammengeschoben - der Beton muß noch trocknen | ||||
1.März 2014 - Samstag - Baupause - Wochenende | ||||
3.3.2014 : rechts beginnt der "Mauerbau" | ||||
3.3.2014 - etwas später - die Mauer wächst rechts | ||||
3.3.2014 - später : Mauer Stein für Stein Gasbeton schon 1m | ||||
4.3.2014 : Mauer jetzt links vorne schon fertige Höhe | ||||
4.3.2014 : beim Gassigang um die Baustelle : | ||||
4.3.2014 - etwas später | ||||

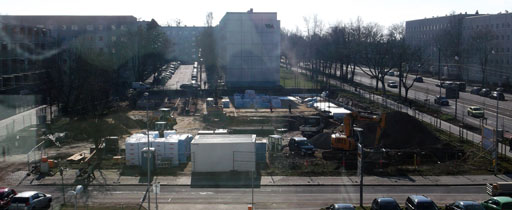

5.3.2014 : früh | ||||
5.3.2014 : später - zweite Etage fertig gemauert rechts | ||||

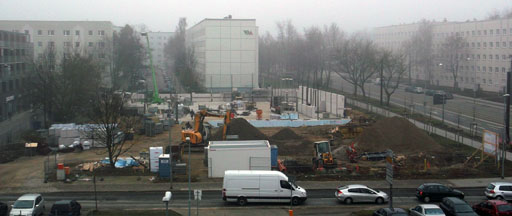

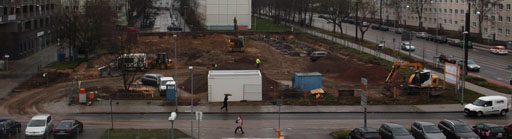

6.3.2014 : Morgennebel - Erdbewegungen vor der Grundplatte | ||||
6.3.2014 : später - Zweite Etage wird gemauert hinten | ||||

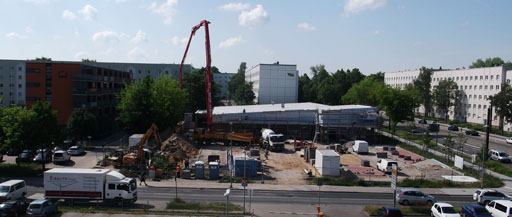

6.3.2014 - später : Zement wird verfüllt zwischen den Trägern | ||||
6.3.2014 - etwas später | ||||

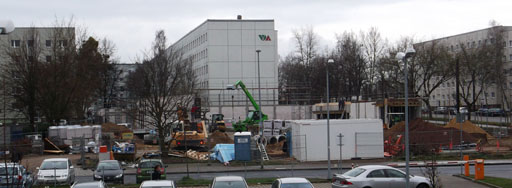

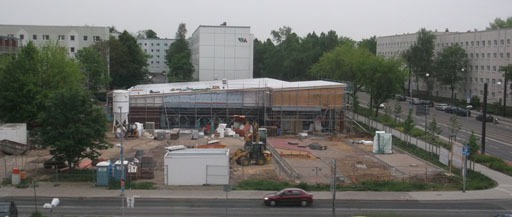

7.3.2014 : Zwischenträger werden gesetzt | ||||

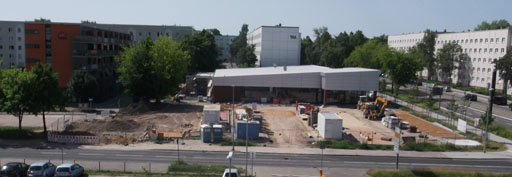

8.3.2014 : Sonnenschein am Samstag | ||||
9.3.2014 : Sonntag - gut zu erkennen : rechts die erste Innen-Zwischenwand und links die Außenwände wachsen | ||||
9.3.2014 : Hundegassigang um die Baustelle | ||||
10.3.2014 : früh Sonnenschein pur | ||||
10.3.2014 etwas später | ||||
10.3.2014 noch später | ||||
11.3.2014 : vormittag | ||||
12.3.2014 : vormittag | ||||
12.3.2014 : nachmittag | ||||
12.3.2014 - Hundegang um Baustelle | ||||
13.3.2014 : | ||||
13.3.2014 - später | ||||
13.3.2014 - abends | ||||
14.3.2014 : morgens | ||||
15.3.2014 : Hunde-Gassigang | ||||
16.3.2014 : gut zu erkennen : die 2. Etage wächst links und rechts | ||||
16.3.2014 - später | ||||
17.3.2014 - Hunderunde | ||||
17.3.2014 - später | ||||
17.3.2014 - noch später | ||||
18.3.2014 | ||||
18.3.2014 - später vom 2. Stock | ||||
18.3.2014 - später vom 5. Stock | ||||
19.3.2014 : | ||||
20.3.2014 | ||||

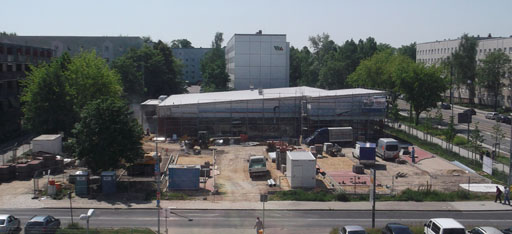

21.3.2014 : fertig mit Beton in Pfeiler dazwischen füllen |
||||

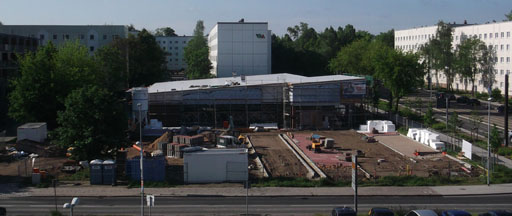

24.3.2014 - viel Sonne | ||||
24.3.2014 - später | ||||
24.3.2014 : noch später | ||||
25.3.2014 : | ||||
25.3.2014 - später : | ||||
26.3.2014 : | ||||
27.3.2014 : | ||||
28.3.2014 : | ||||
30.3.2014 : Sonntag | ||||
31.3.2014 : | ||||
31.3.2014 - Hundegassirunde : außen kommt jetzt Mauersteine davor | ||||
1.4..2014 : | ||||

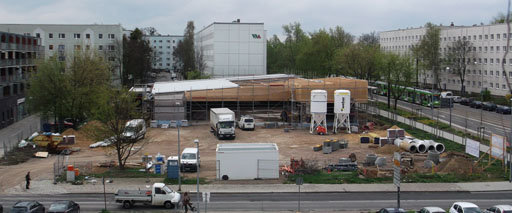

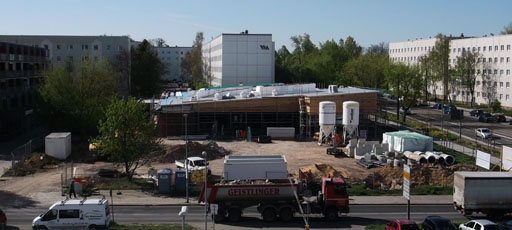

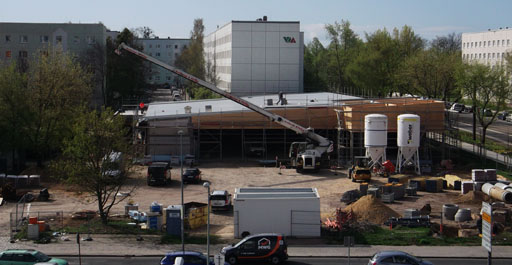

1.4.2014 : später - Außenstücke für Dachbalken werden aufgesetzt | ||||

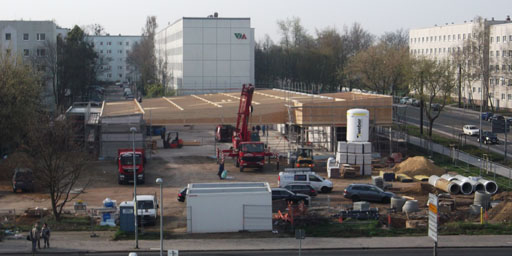

2.4.2014 - Dachbalken werden aufgesetzt : | ||||
2.4.2014 : Hunderunde | ||||

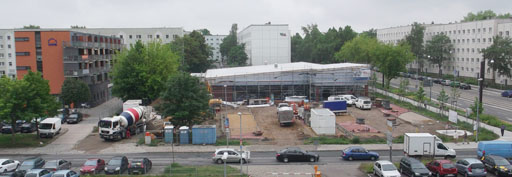

2.4.2014 : das Dachgerüst wächst | ||||
aus dem zweiten Stock | ||||
3.4.2014 : | ||||
4.4.2014 : | ||||

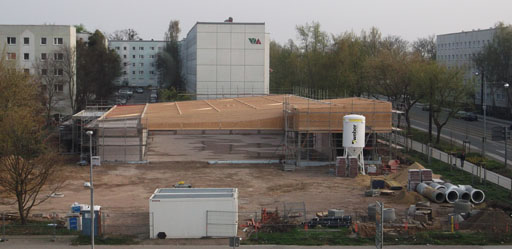

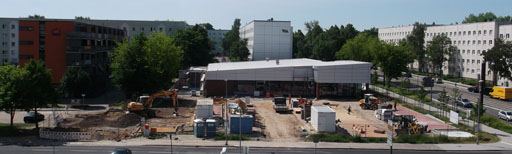

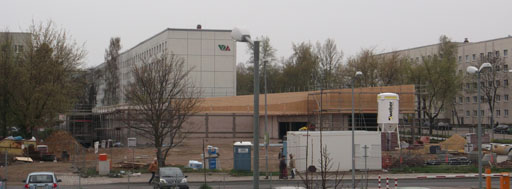

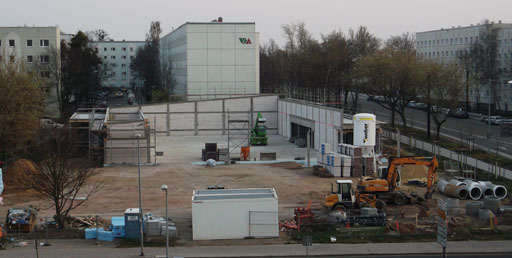

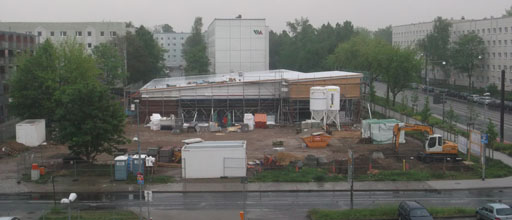

5.4.2014 : Samstag - Dachgerüst ist fertig oben | ||||

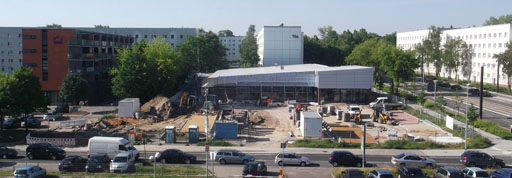

6.4.2014 : Sonntag - Hundegassigang - rote Mauersteine als Außenfassade auch am Rückteil des Lidl | ||||
6.4.2014 nachmittag : | ||||

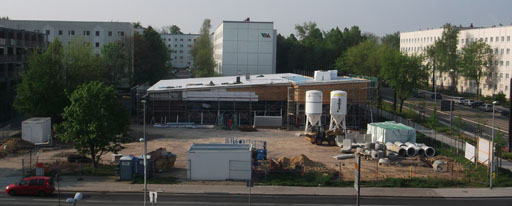

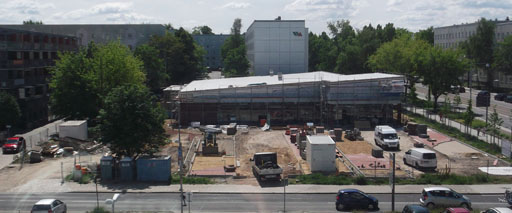

7.4.2014 : Wellblechplatten für das Dach werden abgeladen und auf´s Dachgerüst gebracht | ||||
7.4.2014 : später | ||||

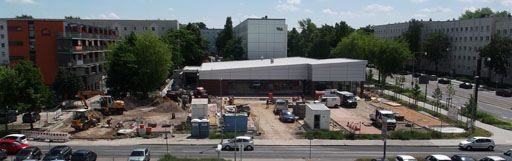

8.4.2014 - Wellblechdach wächst | ||||
8.4.2014 : noch später : | ||||
9.4.2014 : | ||||
9.4.2014 : später | ||||
9.4.2014 : Hundegassirunde | ||||
10.4.2014 : | ||||
11.4.2014 | ||||

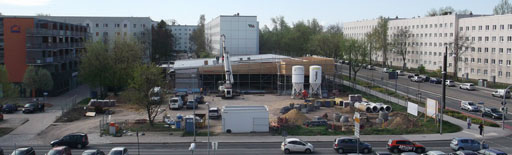

12.4.2014 : Samstag - Wellblachdach ist fertig drauf | ||||

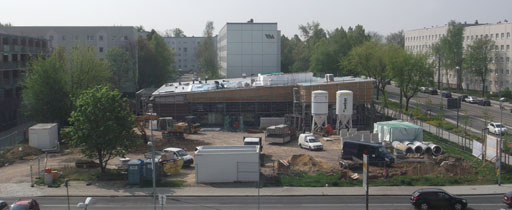

14.4.2014 : Dämmplatten werden abgeladen und auf´s Dach befördert | ||||
14.4.2014 - etwas später | ||||
14.4.2014 : | ||||

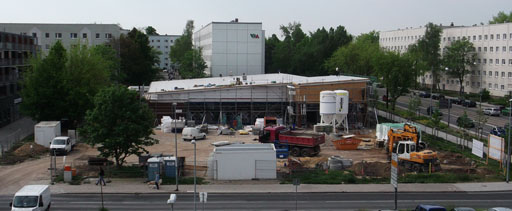

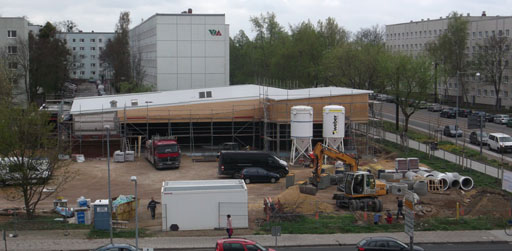

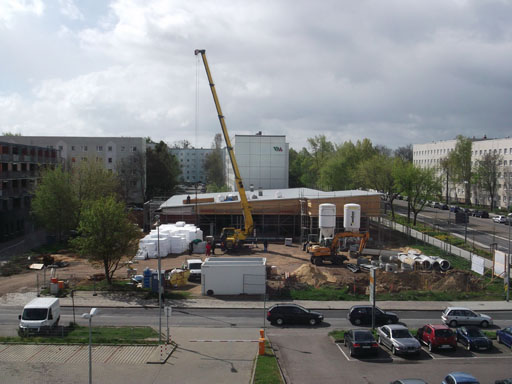

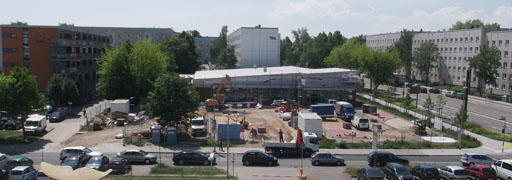

15.4.2014 : Kran transportiert Dämmplatten auf´s Dach | ||||
16.4.2014 : | ||||
17.4.2014 : alte Fundamentteile des 16er´s werden noch aus dem Boden entfernt (Ramme) und von Geistlinger abgefahren und Bagger höhlt dort das Erdreich aus | ||||
18.4.2014 : | ||||
18.4.2014 : Gassirunde - Baggerloch vom Restfundament des ehem. 16er´s gut zu sehen und Lidl hat schon die Scheiben drin | ||||
Saint-Gobain : meine Tochters Arbeitsstätte | ||||
19.4.2014 : Ostern | ||||
23.4.2014 : | ||||
23.4.2014 - aus dem 8. Stock | ||||
24.4.2014 : | ||||
24.4.2014 : Hundegassigang um die Baustelle - gut zu erkennen : auf dem Wellblechdach noch Dämmplatten und danach Holz mit Dachpappe (?) und außen rundherum auch noch dicke Dämmplatten und verklinkert (Steindeko) drüber bzw. dünne Bleche (noch mit Folie überzogen) | ||||
Nach dem Regen steht die spätere Warenannahme noch unter Wasser |
||||
24.3.2014 - später - die Rüttelplatte macht schon Lärm und verdichtet das Material unter dem späteren Parkplatz (vorne rechts) - auf dem Dach immer noch Arbeiten | ||||
25.4.2014 : | ||||
früh noch diesig | ||||
kommt etwas später die Sonne langsam raus | ||||
26.4.2014 : Samstag | ||||
28.4.2014 : Noch mehr Dämmplatten für außen und innen beginnt der Innenausbau (Estrich...) | ||||

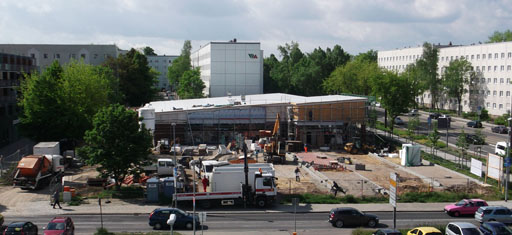

29.4.2014 : | ||||
30.4.2014 : | ||||
30.4.2014 - später : | ||||
30.4.2014 : Hundegassigang | ||||
noch eine alte Kachel des ehem. 16er´s ! | ||||
was das wohl hier hinten |
||||
1.5.2014 : Feiertag - Donnerstag - es regnet | ||||
2.5.2014 : Freitag - ein normaler Arbeitstag (für viele ein freier Brückentag) | ||||

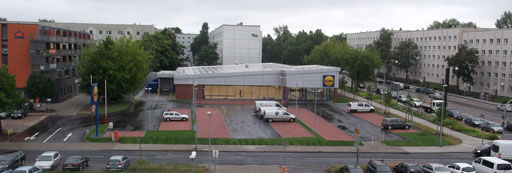

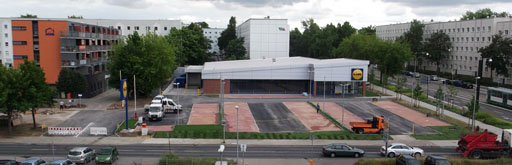

2.5.2014 : etwas später : rechts vorne beginnt der Parkplatzbau | ||||

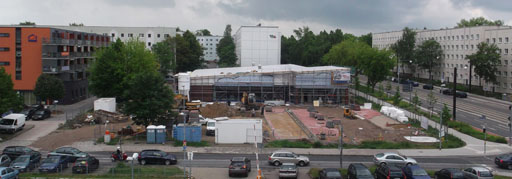

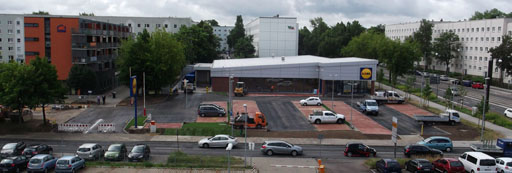

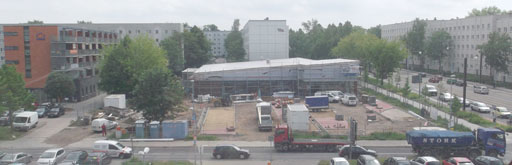

3.5.2014 : Samstag wird hier gearbeitet ! | ||||
Der LKW links hat das Entladen nicht mehr geschafft und hängt nun hier übers Wochenende fest, bis er Montag früh seine Ladung los wird. | ||||
4.5.2014 - Der LKW wartet (Sonntag) | ||||
5.5.2014 : Der LKW konnte seine Ladung endlich loswerden und weiter fahren - Montag - der Parkplatzbau schreitet rechts voran | ||||

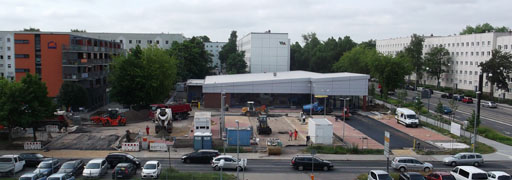

5.5.2014 - Hundegassigang um die Baustelle - Estricharbeiten steht groß auf dem Auto | ||||
|
||||
was bauen die nur hier
außen unten verklinkert und |
||||

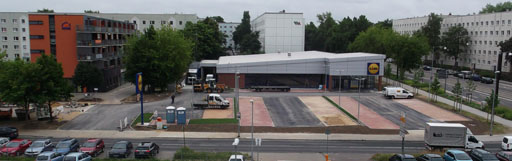

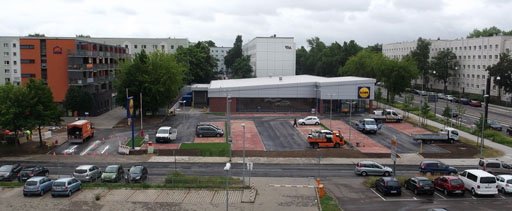

Parkplatzbau | ||||
6.5.2014 - von der 2. Etage aus : | ||||
Bagger schaufelt Kies zum Parkplatzbau und Rüttelplatte nervt den ganzen Tag |
||||
6.5.2014 : aus 5. Etage wieder : (Blumen erzeugen beim Fotografieren durch die Fensterscheibe Geisterbilder) | ||||
7.5.2014 : LKW holt Baucountainer ab | ||||
7.5.2014 - Hundegassigang um Baustelle : | ||||

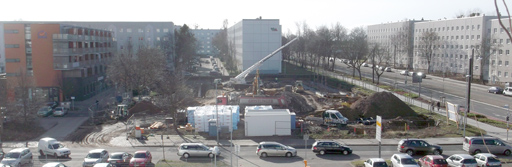

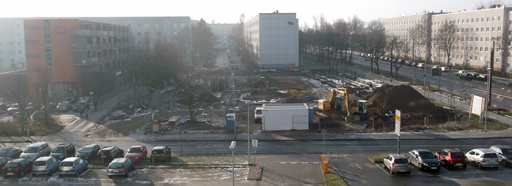

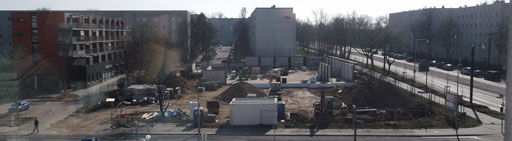

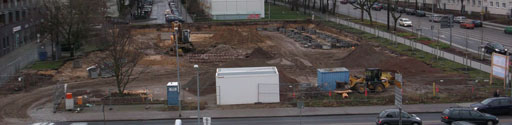

frische Betonfläche vorm Eingang
innen liegen schon Fliesen |
||||
gut zu erkennen : Holz, Verklinkerung, Dämmung, mit Folie geschütze Blechverkleidung ... |
||||

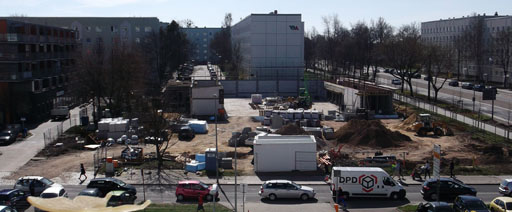

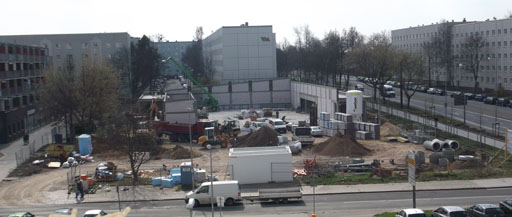

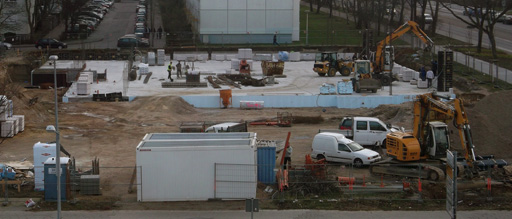

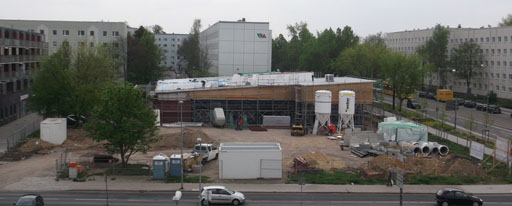

8.5.2014 : | ||||
8.5.2014 - später : | ||||

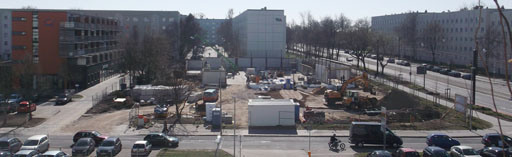

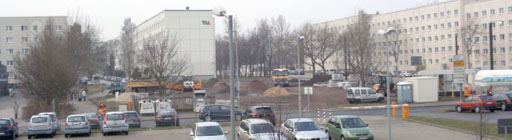

9.5.2014 : Freitag | ||||

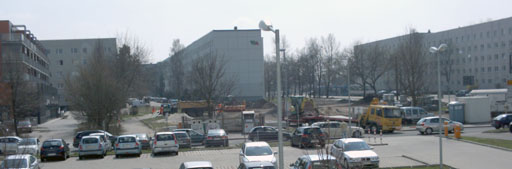

10.5.2014 : Samstag | ||||

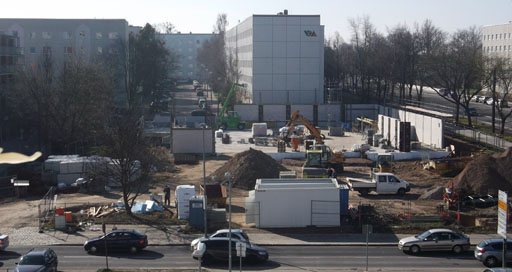

12.5.2014 : Montag | ||||

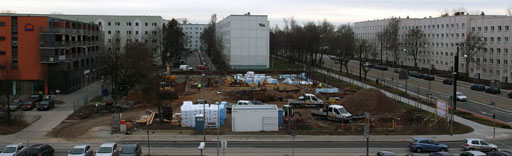

13.5.2014 : | ||||

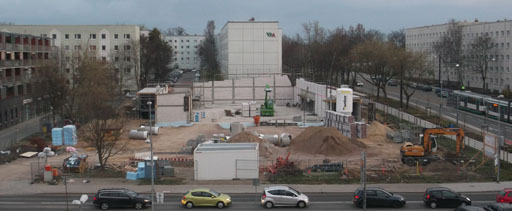

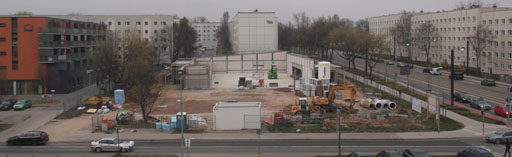

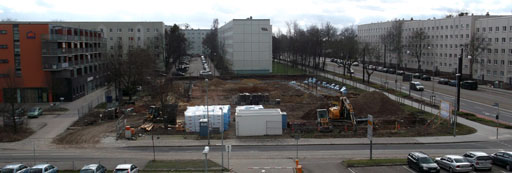

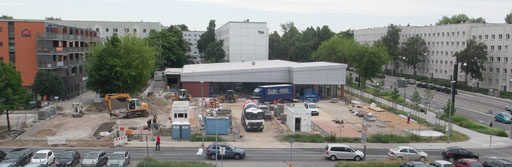

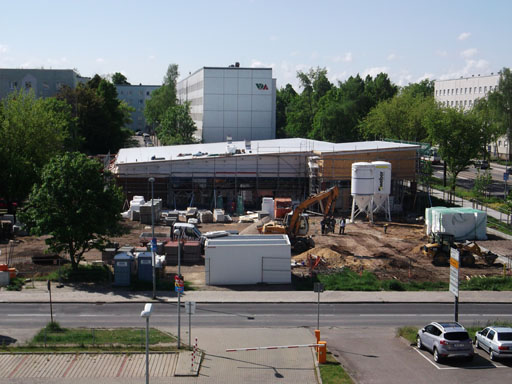

Das Dach ist fast fertig.
links vorne zerlegt die Ramme noch |
||||

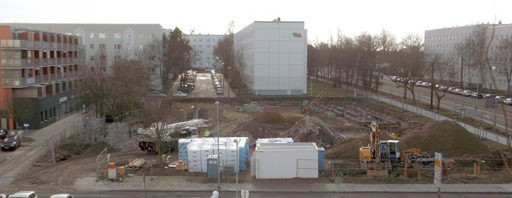

14.5.2014 : Der Baucontainer vorne wurde gedreht, damit er genau in eine Linie des Parkplatzes paßt, daneben wurde eine neue Einfahrt "gebaut" | ||||
15.5.2014 : links vorne das grüne Auto ist seit Tagen da - Strom, Gas, Elektro ???? | ||||
16.5.2014 : | ||||
16.5.2014 : später | ||||
17.5.2014 : Samstag | ||||
19.5.2014 : Montag - der Schrott vom ehemaligen Fundament des 16er´s wird begutachtet | ||||
19.5.2014 - später : Zementmischer | ||||
19.5.2014 : noch später - LKW erst leer und dann mit Wagen beladen | ||||
20.5.2014 - Regalteile o. sowas ? | ||||
20.5.2014 - später | ||||
21.5.2014 : | ||||
21.5.2014 - Gassigang um die Baustelle - die Klimaanlage ist neu aufgebaut - die Einfahrt zur Laderampe wird gebaut | ||||
22.5.2014 : | ||||
Glasscheibentransport für den Lidl | ||||
22.5.2014 - später | ||||
23.5.2014 | ||||
Das Neueröffnungsschild im Juni wurde jetzt am Gebäude festgemacht |
||||
24.5.2014 - Samstag | ||||
26.5.2014 : Beton für die Anfahrtsrampe der Warenannahme | ||||
Der letzte Baum vorne muß weichen und dort entsteht die neue Einfahrt zum Parkplatz |
||||
27.5.2014 : | ||||
28.5.2014 - verregnet | ||||
29.5.2014 : Feiertag | ||||
30.5.2014 : | ||||
31.5.2014 : | ||||
1.6.2014 : Sonntag | ||||
2.6.2014 : | ||||
2.6.2014 -nachmittags - noch nutzt man die Aus/Einfahrt in der Mitte der Baustelle an der Salbker Str - aber die neue Ausfahrt links der Baustelle ist in Arbeit : | ||||
3.6.2014 : Der Parkplatz wächst - die roten Steinflächen wachsen langsam | ||||
4.6.2014 : | ||||
5.6.2014 : | ||||
5.6.2014 - Gassigang um die Baustelle : Die blau beschrifteten Schutzfolien werden von dem Blechverkleidungen entfernt - letzte Dachübergänge geschlossen | ||||

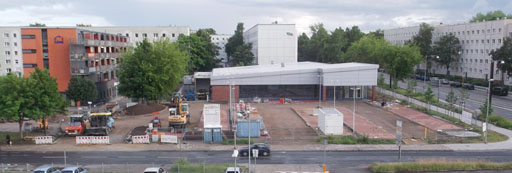

6.6.2014 : aus 1. und 2. Stock geknippst | ||||
6.6.2014 : aus 5. Stock geknippst - der Erdberg hinter dem Bagger links ist weg, dafür ist dort schon die Bordsteinkante erkennbar | ||||

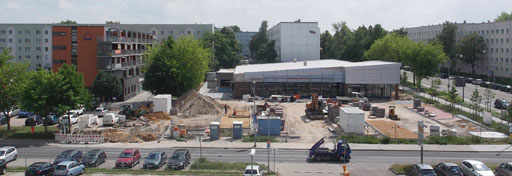

6.6.2014 : aus dem 5. Stock - mittags : | ||||
6.6.2014 - Blick aus dem 1. Stock : | ||||
6.6.2014 - nachmittag : | ||||
7.6.2014 - aus dem 5. Stock : | ||||
7.6.2014 - aus dem 1. Stock : | ||||

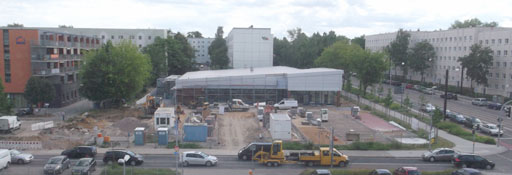

8.6.2014 : Samstag - sie sind so in Verzug, daß sie auch Samstags arbeiten | ||||
8.6.2014 - später : | ||||
8.6.2014 : gut zu erkennen : der ehem. Fußweg wird aufgebuddelt und zur Einfahrt umgebaut | ||||
8.6.2014 : erst kommen Kies und Gehwegsteine drunter und dann Betumen drauf bei der Parkplatzeinfahrt - und das Gehwegsteine-Zuschneiden stiebt gewaltig !!!! | ||||
9.6.2014 : Sonntag | ||||
10.6.2014 : Bitumen (Teer) wird zwischen die roten Steinflächen als Fahrbahn auf dem Parkplatz aufgebracht - noch Bauzaun um die gesamte Anlage | ||||
11.6.2014 : Die Ausfahrt vom Nahem fotografiert : ------------- und weg ist der Bauzaun um der gesamten Anlage | ||||
12.6.2014 : Komplette Bitumenfläche ist fertig und muß trocknen | ||||
13.6.2014 - letzte Restarbeiten Bitumen | ||||

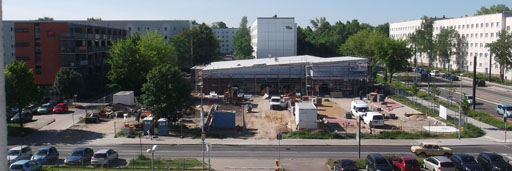

13.6.2014 : Heute ist sogar Spät/Nachtschicht im Innenausbau ! | ||||
14.6.2014 : |
||||
14.6.2014 : Die großen Lidl-Schilder werden angeliefert und montiert. Das blaue Auto hat "HOLZ" als Aufschrift - für den Innenausbau | ||||
15.6.2014 - Sonntag - die großen Lidl-Schilder prangen an Parkplatz-Einfahrt und über dem Eingang | ||||
16.6.2014 - Montag - Fahrbahnmarkierungen an der Parkplatz-Ein- und Ausfahrt - kaum war die Absperrung weg, parkten nachtens gleich Auto´s auf dem Parkplatz ! | ||||
17.6.2014 - |
||||
21.6.2014 - Samstag - der Rollrasen ist rundherum fertig ausgelegt - man sieht die Streifen - er wird täglich gewässert, sonst erkennt man am Parkplatz nichts neues mehr | ||||
jede Nacht und auch am Tage brennt innen das Licht - ist ggf. Test des Stromaggregates ????? - hier 21./22.6.2014 | ||||

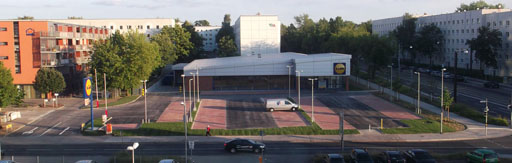

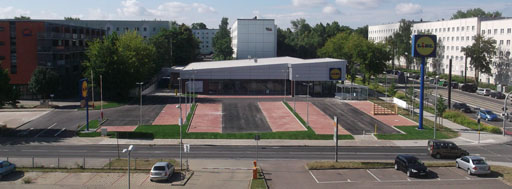

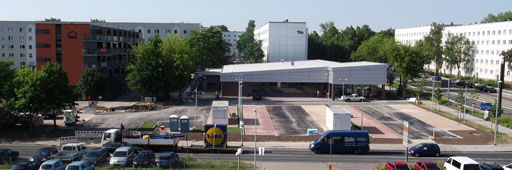

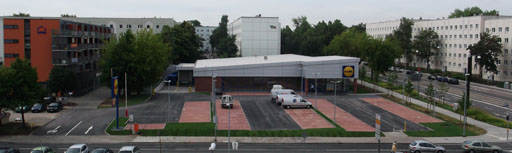

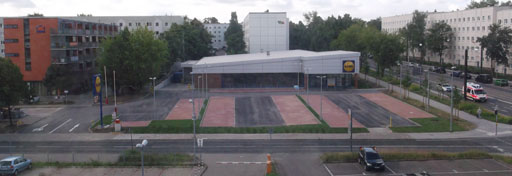

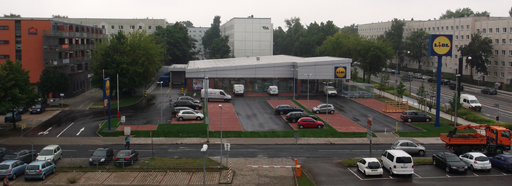

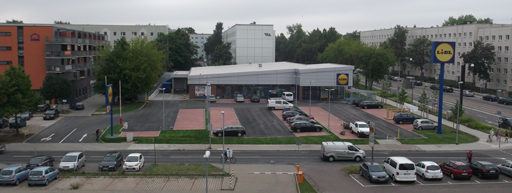

22.6.2014 - Sonntag - Parkplatz und drumherum ist fertig | ||||
22.6.2014 - Hunde-Gassigang um den Lidl - Klimaanlage ist jetzt mit Drahtkäfig umkleidet und "Neueröffnungsschild im Juni" jetzt dort dran - Rollrasen noch nicht komplett bis um ganzen Lidl | ||||

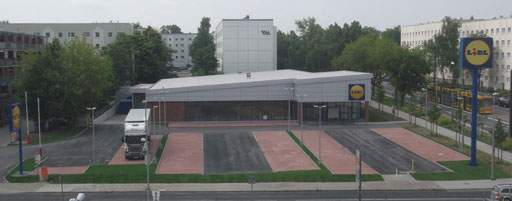

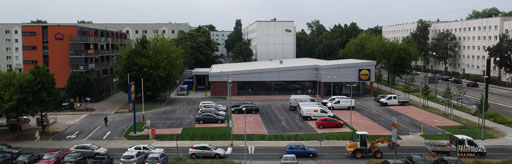

Warenannahme ist fertig | ||||
Schranke und Lampen am Parkplatz sind schon gebaut | ||||
außen letzte Handgriffe an der Fassade - sogar Mutter-Kind-Parkplatz |
||||
hier blendet die Linse vom Fotoapparat - innen im Lidl bereis große freie Fläche und hinten die Kühltheken - weißer Fußboden |
||||
Die Flaschenautomaten sind schon eingebaut rechts neben dem Eingang |
||||
Das Lidl-Schild an der Parkplatz-Einfahrt zeigt darunter an, daß tägl. frische Backwaren |
||||
die Verankerung für das große Lidl-Schild an der Straßenkreuzung | ||||
23.6.2014 - Montag : erste Innenausbau-Firmenwagen - bauen hinten innen die Kühltheken usw. | ||||
am Abend - lange Schatten | ||||
24.6.2014 | ||||
25.6.2014 | ||||
Nachtens immer Festbeleuchtung - hier 25./26.6.2014 | ||||
26.6.2014 - innen sieht man Leute auf dem noch braunen Parkettboden laufen | ||||
26.6.2014 - heute wird das große Lidl-Schild auf der Staßenkreuzung gesetzt | ||||
26./27.6.2014 - wieder hell erleuchtet innen | ||||
27.6.2014 | ||||
27./28.6.2014 - immer noch jede Nacht Festbeleuchtung | ||||
28.6.2014 - Samstag : der LKW konnte seine Ladung nicht mehr loswerden und muß nun hier das Wochenende abwarten | ||||
29.6.2014 - Sonntag - Regen - LKW wartet | ||||
29.6.2014 : Gassigang um den Lidl - der Rollrasen liegt perfekt (auch um Stein und Gullideckel) - links ist Rasen gesät und noch nicht perfekt |
||||
Der Hintereingang - Personaleingang ... |
||||
Die Flaschenannahme-Automaten sind schon eingebaut |
||||
Bodenplatten und Feuerlöscher lagern noch an den Fenstern |
||||
eine riesige freie Tanzfläche innen - hinten stehen schon die Kühlfächer |
||||

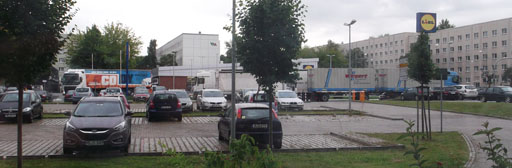

30.6.2014 : Montag : die LKW´s reihen sich stapelweise auf dem Parkplatz : die Regale usw. kommen und werden stellenweise schon befüllt (bzw. das Lager) |
||||
30.6.2014 - etwas später : Vermessungsarbeiten und LKW entläd mit Gabelstapler |
||||
30.6.2014 - noch später : |
||||
1.7.2014 - Schleifspuren vor Einkaufswagen-Abstellmöglichkeit (vom Entladen ?) |
||||
1.7.2014 - Hundegassigang um den Lidl - der Kassenbereich steht schon (leider spiegelt sich das Licht im Fenster beim knippsen) - die Regale werden befüllt - Getränkepaletten schon da |
||||
Abfallentsorgung ??? |
||||
Endgültiger Eröffnungstermin steht nun fest : 14.7.2014 um 8 Uhr |
||||
1.7.2014 - Vorbereitung am Gerüst über der Einkaufswagen-Abstellmöglichkeit |
||||
2.7.2014 - Kran baut Glasteile um Einkaufswagen-Abstellmöglichkeit |
||||
3.7.2014 - sind schon Einkaufswagen drin - das Holzgestell ist noch vom Glasscheiben-Transport |
||||
4./5.7.2014 - im Lidl jetzt nachtens nicht mehr Vollbeleuchtung, sondern nur Teilbeleuchtung |
||||
5.7.2014 |
||||
6.7.2014 - ständige Rasenbewässerung, sonst verdörrt der Rollrasen ! (linkes Foto) - blauer Transporter, Leute beratschlagen - rechtes Bild : weißer Transporter Licht für Einkaufswagen |
||||
6./7.7.2014 - Nachtens - Lidl-Teilbeleuchtung - neu : die Einkaufswagen-Abstellmöglichkeit ist jetzt voll unter Glas und nachtens beleuchtet |
||||
7.7.2014 - Regen - 6 Uhr erste Anlieferung - jetzt leuchtet auch das große Lidl-Schild an der Straßenkreuzung nachts |
||||
9.7.2014 : Der LKW kommt kaum rum |
||||
10.7.2014 - Nochmal Pflege der Grünanlagen |
||||
11.7.2014 : Die großen Werbeplakate sind neu mit Lidl-Werbung beklebt - auch an den Fenstern und im Schaukasten ist die neue Werbung |
||||
Die ersten Schmierfinken waren schon wieder unten an der Mauer ! |
||||
Fahrradständer auch schon da |
||||
12.7.2014 : Die Einkaufswagen -Abstellmöglichkeit für große, kleine und Mutter-Kind-Wagen |
||||
13.7.2014 - Die Prospekte sind verteilt mit der Info über die Neueröffnung und das Angebot |
||||
14.7.2014 : Der große Tag der Neueröffnung ist da ! Viel Andrang - sogar Parkplatzanweiser |
||||

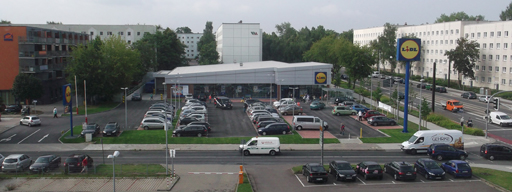

15.7.2014 : Der Tag danach : normaler Lidl-Alltag |
||||
11.8.2014 : Nachkorrektur |
||||
-------------------------------------------------------- |
||||
14.9.2015 : neue Plakatwand
|
||||
------------------------------------------------------------------------- |
||||
29.9.2015 :
|
||||
---------------------------------------------------------------- |
||||
11.10.2015 : |
||||
----------------------------------------------------------------- |
||||
10.2.2016 : Nachkorrektur |
||||
----------------------------------------------------------------- |
||||
30.5.2018 : Lidl geschlossen wegen Wassereinbruch nach extremen Gewitter (hieß es im Penny daneben) - im Internet steht dazu : "F: Bitte beachtet, dass die Filiale wegen Umbauarbeiten am Mittwoch, den 30.05. bereits um 18 Uhr schließt!" (Quelle : https://www.google.de/search?rlz=1C1CHBH_deDE799DE799&ei=v7QPW9HUDcSTU5fLltAE&q=lidl+magdeburg+salbker+stra%C3%9Fe+umbau&oq=lidl+magdeburg+salbker+stra%C3%9Fe+umbau&gs_l=psy-ab.3..33i160k1.5873.11684.0.12103.22.22.0.0.0.0.179.1824.19j3.22.0....0...1c.1.64.psy-ab..0.18.1548...38j33i22i29i30k1j33i21k1.0.yORgD-n3S80#lpqa=d,2 |
||||
----------------------------------------------------------------- |
||||
4.6.2017 : mal aus dem 2. Stock statt wie sonst aus dem 5. Stock geknippst 18.7.2017 : Reparatur Lidl-Schild 8.10.2019 : Kran wechselt Teile im Kühlaggregat 20.9.2020 : Fundament für DHL-Station 5.10.2020 : nächtliche Aktion mit LKW und Container 8.10.2020 : DHL-Paketstation E-Auto-Aufladestation 21.10.2020 : wollte shop-apotheke an Paketstation liefern lassen - wird aber leider immer noch nicht im Internet gefunden. https://www.dhl.de/de/privatkunden/dhl-standorte-finden.html Habe DHL selber über Kontaktformular danach gefragt - kam Email als Antwort zurück : "funktioniert nach dem nächsten Update automatisch" 2.11.2020 : DHL-Mitarbeiter ist an Paketstation 4.11.2020 : jetzt findet man die Paketstation unter https://www.dhl.de/de/privatkunden/dhl-standorte-finden.html 17.11.2020 - jetzt klappt es endlich : https://www.pcwelt.de/news/Neue-Poststation-90-aller-Post-Leistungen-rund-um-die-Uhr- 10978523.html?utm_source=best-of-pc-welt-manuell&utm_medium=email&utm_campaign=newsletter&ext_id=3659667&tap=39efec6c086906970a32b2a0 aea70ab0&r=77171752657689048&lid=1756548&pm_ln=3 https://www.gmx.net/magazine/wirtschaft/dhl-packstationen-zahl-verdoppeln-36276760#.homepage. fiveBig_6_News.Post%20reagiert%20auf%20Nachfrage:%20DHL%20will%20Packstationen-Zahl%20fast%20verdoppeln.0 |
||||

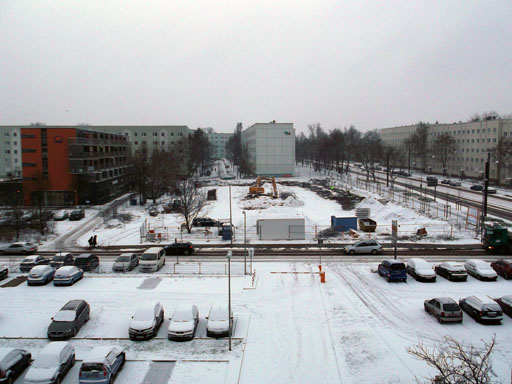

13.2.2021 - Lidl und Paketstation im Schnee |
||||
Cannabis-Produkte jetzt bei Lidl https://www.stern.de/genuss/essen/lidl-verkauft-jetzt--cannabis-cookies-- und--hash-brownies--30655140.html?utm_campaign=alle&utm_medium=rss-feed&utm_source=standard Nahversorgung - Einkaufen in Magdeburg: Lidl-Neubau an Berliner Chaussee schreitet voran https://www.volksstimme.de/lokal/magdeburg/einkaufen-in-magdeburg- lidl-neubau-an-berliner-chaussee-schreitet-voran-3317778?reduced=true Was mit der Lidl-Filiale in der Rogätzer Straße in Magdeburg ... https://www.volksstimme.de/lokal/magdeburg/was-mit-der-lidl-filiale-in-der-rogatzer-strasse-in-magdeburg-passiert-3278333?reduced=true 23-27.8.2021 : Lidl bekommt Solaranlage auf dem Dach
9.12.2021 : auch in Brückfeld jetzt Lidl : Nahversorgung Einkaufen in Magdeburg: Lidl-Neubau an Berliner Chaussee schreitet voran https://www.volksstimme.de/lokal/magdeburg/einkaufen-in-magdeburg-lidl-neubau-an-berliner-chaussee-schreitet-voran-3317778?reduced=true Gibt es in Ukraine oder Russland Lidl ? - https://www.hna.de/wirtschaft/lidl-supermarkt-discounter-prospekt-lieferung-oeffnungszeiten-online-shop-90008317.html - https://www.supermarkt-inside.de/lidl-sucht-den-weg-in-die-ukraine/ --------------------------------------- 18.-28.3.2022 wurde der Lidl innen umgebaut und die Tiefkühltruhen gewechselt (alte raus und neue rein)
18.3.2022 : Zeltaufbau und Parkplatz-Teilabsperrung
21.3.2022 : Lidl ist geschlossen - Tiefkühltruhen werden auf / von Laster geladen
23.3.2022 :
25.3.2022 : Zelt wird wieder abgebaut
26.3.2022 :
28.3.2022 : Lidl macht wieder auf
--------------------------------------- Lidl Charging Station-Salbker Str-2 - Find-a-charger.com "Lidl-Charging-Station/39120-Magdeburg/Salbker-Str.2. ... " "Ladesäulen : ID:4941 Art der Ladestation : Schnellladestation Maximale Ladeleistung : 50.4 kW Anzahl-Ladepunkte : 3 Stk. Betreiber : Lidl Charging Station Öffnungszeiten : Array" "Stecker-Details : Slot 1 Informationen : Steckertyp : CCS max. kW : 50.4 Anzahl : 1 Slot 2 Informationen : Steckertyp : CHAdeMO-Stecker max. kW : 50 Anzahl : 1 Slot 3 Informationen : Steckertyp : Typ-2 Stecker max. kW : 22 Anzahl : 1 " https://www.find-a-charger.com/deutschland/sachsen-anhalt/magdeburg/lidl-charging-station-salbker-str-2/ -------------------------------------- Infrastruktur Einkaufen in Magdeburg: Neuer Lidl-Markt steht kurz vor der Wiedereröffnung an Berliner Chaussee in Brückfeld https://www.volksstimme.de/lokal/magdeburg/einkaufen-in-magdeburg-neuer-lidl-markt-steht-kurz-vor-der-wiedereroffnung-3382944?reduced=true Stadtentwicklung Einkaufen in Magdeburg: Neuer Lidl-Markt an Berliner Chaussee eröffnet https://www.volksstimme.de/lokal/magdeburg/einkaufen-in-magdeburg-neuer-lidl-markt-an-berliner-chaussee-eroffnet-3387370?reduced=true Weniger Nonfood-Umsatz: Lidl reagiert angeblich auf die sinkende Kaufkraft https://www.gmx.net/magazine/wirtschaft/nonfood-umsatz-bricht-lidl-angeblich-sinkende-kaufkraft-kunden-37201946#.homepage.four_29_Wirtschaft.Weniger%20Nonfood-Umsatz:%20Lidl%20reagiert%20angeblich%20auf%20die%20sinkende%20Kaufkraft.1 Lidl Salbker Straße Magdeburg Deutschland #50472 https://www.goingelectric.de/stromtankstellen/Deutschland/Magdeburg/Lidl-Salbker-Strasse-Salbker-Strasse-2/50472/ "Lade dein Elektroauto bei Lidl Salbker Straße (Supermarkt) an einer Schnellladesäule im Verbund Lidl in Magdeburg, Salbker Straße, Deutschland." Lidl - Magdeburg : Ladestation in Magdeburg, Deutschland "Laden Sie Ihr Elektroauto in Magdeburg, in der Lidl - Magdeburg Ladestation. ... 2 Salbker Straße 39120 Magdeburg Deutschland ... Ladestation #1." https://de.chargemap.com/lidl-668.html "Kinderkrankheit" Adipositas: Lidl zieht Konsequenzen https://www.gmx.net/magazine/ratgeber/finanzen-verbraucher/lidl-verzichtet-werbung-ungesunde-kindernahrung-37693514#.homepage.four_28_Wirtschaft.%22Kinderkrankheit%22%20Adipositas:%20Lidl%20zieht%20Konsequenzen.0 Lidl verändert sein Sortiment und bezeichnet die Maßnahme als "alternativlos" https://www.gmx.net/magazine/ratgeber/finanzen-verbraucher/schritt-alternativlos-lidl-reduziert-tierische-produkte-sortiment-37783838#.homepage.pointOfViewTeaser_treatSimple.Lidl%20ver%C3%A4ndert%20sein%20Sortiment%20und%20bezeichnet%20die%20Ma%C3%9Fnahme%20als%20%22alternativlos%22.1 Rückenwind für Özdemir - Lidl drängt Lieferanten zum Verzicht auf Kinder-Werbung https://www.magdeburger-news.de/?this=frame&c=20230318092853 Gefahr für Allergiker: Lidl ruft Mandelmus zurück https://www.gmx.net/magazine/ratgeber/finanzen-verbraucher/gefahr-allergiker-lidl-ruft-bio-mandelmus-zurueck-37472242#.homepage.fourBullets_17_Ratgeber_B.Gefahr%20f%C3%BCr%20Allergiker:%20Lidl%20ruft%20Mandelmus%20zur%C3%BCck.2 Pestizid-Alarm: Lidl ruft beliebten Snack zurück https://www.gmx.net/magazine/ratgeber/finanzen-verbraucher/aktuelle-rueckrufe-popcorn-leinsamen-zurueckgerufen-37472242#.homepage.fourBullets_16_Ratgeber_B.Pestizid-Alarm:%20Lidl%20ruft%20beliebten%20Snack%20zur%C3%BCck.0 Krankheitserreger in Lidl-Fleisch nachgewiesen - Discounter äußert sich https://www.gmx.net/magazine/gesundheit/antibiotikaresistente-keime-lidl-fleisch-gefunden-discounter-bezieht-stellung-38197074#.homepage.pointOfViewTeaser_treatSimple.Krankheitserreger%20in%20Lidl-Fleisch%20nachgewiesen%20-%20Discounter%20%C3%A4u%C3%9Fert%20sich.3 Verbraucher Lidl verbannt Kult-Süßigkeit aus dem Sortiment https://www.gmx.net/magazine/ratgeber/finanzen-verbraucher/preiserhoehung-lidl-verbannt-kult-suessigkeit-sortiment-38224228#.homepage.pointOfViewTeaser_treatSimple.Lidl%20verbannt%20Kult-S%C3%BC%C3%9Figkeit%20aus%20dem%20Sortiment.0 Wirtschaft Lidl-Chef Härtnagel dämpft Hoffnungen auf Preiswende https://www.gmx.net/magazine/wirtschaft/lidl-chef-haertnagel-daempft-hoffnungen-preiswende-38226836#.homepage.four_27_Wirtschaft.Lidl-Chef%20H%C3%A4rtnagel%20d%C3%A4mpft%20Hoffnungen%20auf%20Preiswende.2 Aldi und Lidl: Diese Zahlungsmöglichkeit fällt ab Juli 2023 weg https://www.gmx.net/magazine/ratgeber/finanzen-verbraucher/aldi-lidl-zahlungsmoeglichkeit-faellt-juli-38230186 Aldi, Kaufland, Lidl: Darum sinken gerade die Preise für Milchprodukte https://www.gmx.net/magazine/ratgeber/finanzen-verbraucher/supermaerkte-discounter-preise-milchprodukte-38296890#.homepage.fourBullets_16_Ratgeber_B.Aldi,%20Kaufland,%20Lidl:%20Darum%20sinken%20gerade%20die%20Preise%20f%C3%BCr%20Milchprodukte.2 Nicht nur fürs Image: Lidl gleicht Preise bei bestimmten Produkten an https://www.gmx.net/magazine/ratgeber/finanzen-verbraucher/fuers-lidl-gleicht-preise-fleischersatzprodukten-38754296#.homepage.fourBullets_16_Ratgeber_B.Nicht%20nur%20f%C3%BCrs%20Image:%20Lidl%20gleicht%20Preise%20bei%20bestimmten%20Produkten%20an.1 Streikeskalation bei Lidl/Kaufland-Getränkehersteller MEG in Sachsen-Anhalt https://www.magdeburger-news.de/?this=frame&c=20231217065551 LESER-ANWÄLTIN Falsche Zahlungsaufforderung https://www.volksstimme.de/sachsen-anhalt/leseranwaeltin/falsche-zahlungsaufforderung-3784517 Sind gesetzlich dazu verpflichtet: Ein Service bei Aldi und Lidl ist mangelhaft https://www.gmx.net/magazine/ratgeber/finanzen-verbraucher/ruecknahme-gerichte-maengel-aldi-sued-lidl-39730608#.homepage.fourBullets_16_Ratgeber_B.Sind%20gesetzlich%20dazu%20verpflichtet:%20Ein%20Service%20bei%20Aldi%20und%20Lidl%20ist%20mangelhaft.1 -------------------------------------- EINKAUFEN Magdeburger Supermarkt wegen Umbau geschlossen - Eröffnungstermin steht fest Lidl-Markt an der Großen Diesdorfer Straße https://www.volksstimme.de/lokal/magdeburg/lidl-stadtfeld-umbau-schliessung-wiedereroeffnung-august-modernisierung-3887769 350.000 Cyberattacken täglich meldet die Lidl-Konzernmutter! Größtenteils aus Russland https://www.magdeburger-news.de/?this=frame&c=20241007034759 Supermarkt-Kette Nach umfangreichen Renovierungsarbeiten: Lidl öffnet wieder in Magdeburg https://www.volksstimme.de/lokal/magdeburg/umbau-lidl-magdeburg-oeffnungszeiten-discounter-supermarkt-einkaufen-3930459 |
||||
